“全國首臺套、溫度最高、壓力最大”儲能發電項目1號機組發電機定子順利就位 | |||||||||
|
|||||||||

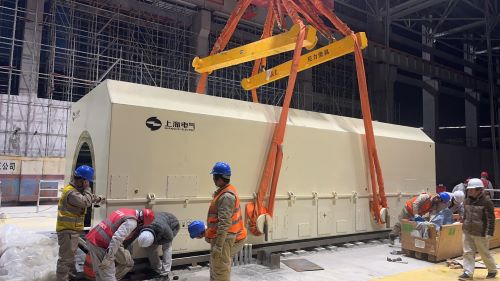

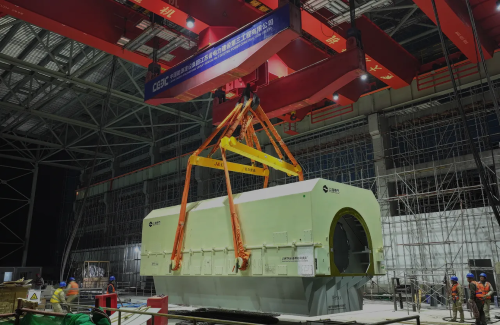

2025年3月15日22時40分,我公司監理的淮安鹽穴儲能發電項目1號機組發電機定子順利就位,整個吊裝過程歷時3時30分,作為工程建設的重要節點之一,標志著1號機組發電機組本體設備安裝工作全面展開,也為1號機組實現2025年6月28日的發電目標奠定了堅實基礎。 1號機組發電機由上海發電機廠生產,長9.72米、寬4.19米、高4.49米,重達272噸,是汽輪機本體首個就位的關鍵部件,也是主廠房內最重的單體設備。 為保障發電機定子吊裝平穩、精準就位,監理部始終將安全、質量放在首位,在吊裝前對施工單位提交的定子吊裝專項方案進行了多次、詳細的評審,從場地的清理平整到基礎的反復核驗,從吊裝方式的確定到吊裝設備的精心調試,以及對現場吊裝的應急預案的詳細制定,每一個環節都經過了嚴格的把控和模擬演練,確保方案的科學性、可行性和安全性。吊裝過程中,對安裝人員進行了全面的安全技術交底,同時監理人員全程旁站監督,對吊裝設備、作業環境及施工人員操作進行實時檢查,嚴控安全質量,確保整個吊裝過程安全、有序、可控,確保定子一次就位成功。 定子就位后,監理機構組織相關單位對安裝精度、固定情況及周邊環境進行了聯合驗收。驗收結果顯示,各項指標均滿足設計及規范要求,確保了后續工作的順利開展。 淮安鹽穴儲能發電項目利用地下鹽穴進行儲能和發電,具有高效、環保的特點。該項目的成功投運將為淮安地區的能源供應和儲能技術發展提供重要支持,助力綠色能源的推廣應用。 隨著發電機定子的順利就位,監理部將繼續推進后續安裝和調試工作,確保1號機組在2025年6月28日如期實現發電目標。 |
|||||||||
|
|||||||||
